Projekte BGAA, Hallensanierung, PV und TNP-Annahme
10. Dezember 2025
Kompogas Utzenstorf AG 2023 - 2025
Auslöser des Vorhabens war die notwendige Sanierung des Hallendachs. Im Verlauf der Bestandsaufnahme zeigte sich jedoch, dass eine reine Dachinstandsetzung zu kurz greifen würde. Deshalb wurde entschieden, die gesamte Halle – ursprünglich 2006 erstellt – umfassend zu sanieren und dabei auch die betrieblichen Anforderungen aus den Teilprojekten BGAA, Photovoltaik (PV) sowie der TNP-Annahme für feste Speisereste integriert umzusetzen.
Der Projektstart erfolgte am 05.05.2023. Nach der Planungs- und Ausschreibungspha-se wurde am 23.10.2024 die Sanierung der Gebäudehülle an Burkhalter vergeben. Ab 03.02.2025 begann die Ausführung mit Baustelleneinrichtung und der schrittweisen Sicherstellung der Betriebsfähigkeit bzw. der notwendigen Stillsetzungen und Anpas-sungen: Unter anderem wurde das BHKW auf BGAA umgerüstet (25.02.2025), gefolgt von der koordinierten Ausserbetriebnahme zentraler Anlagenteile (Gärgutaufberei-tung, Schredder) sowie der Demontage des Hallenkrans als Vorbereitung für die bauli-chen Eingriffe.

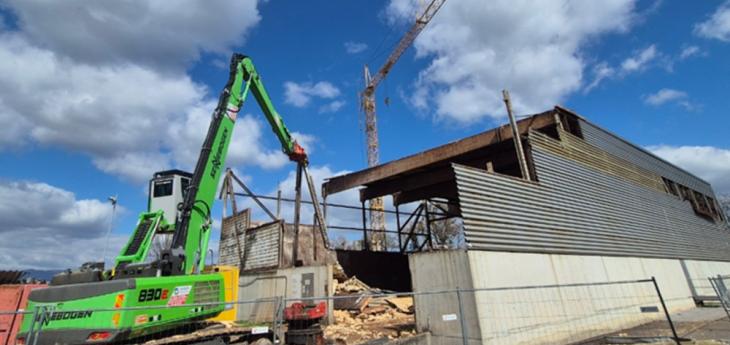

Mit dem Start des Abrisses am 21.03.2025 begann die Kernphase der baulichen Sanie-rung, nahtlos gefolgt von Stahlbaumontage (ab 14.04.2025), Wiederaufbau und Inbe-triebnahmen der betriebskritischen Komponenten (Hallenkran, Schredder, Gärgutauf-bereitung) und dem Abschluss der Dachmontage am 10.06.2025. Nach Rückbau des Gerüsts (07.08.2025) wurden die ergänzenden Projektteile termingerecht in Betrieb genommen: PV-Anlage 308 kWp (17.09.2025) sowie die TNP-Annahme für feste Spei-sereste (07.11.2025).
05.05.2023: Projektstart Hallensanierung
23.10.2024: Vergabe «Sanierung Gebäudehülle» an Burkhalter Oktober 2024
03.02.2025: Start Baustelleneinrichtungen
25.02.2025: Umrüsten von BHKW auf BGAA
10.03.2025: Ausserbetriebnahme Gärgutaufbereitung
18.03.2025: Ausserbetriebnahme Schredder
19.03.2025: Demontage Hallenkran

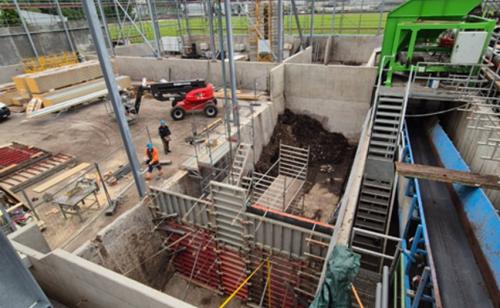

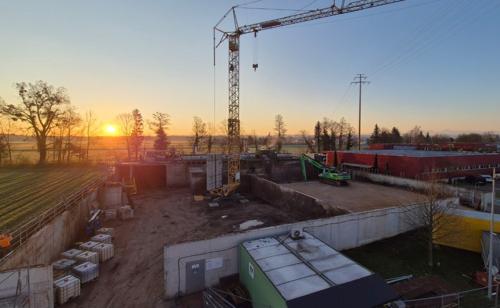

21.03.2025: Start Abriss

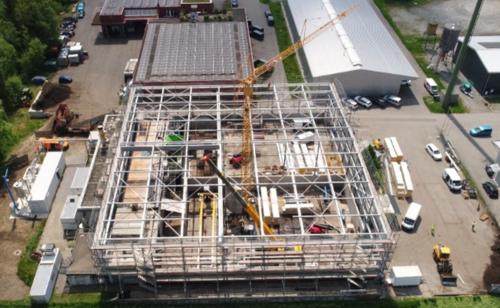

14.04.2025: Start Montage Stahlbau
10.05.2025: Montage Hallenkran
14.05.2025: IBN-Hallenkran
18.05.2025: IBN-Schredder
10.06.2025: Montage Dach abgeschlossen

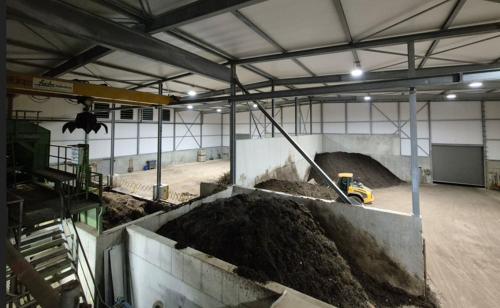

08.07.2025: IBN Gärgutaufbereitung
07.08.2025: Demontage Gerüst

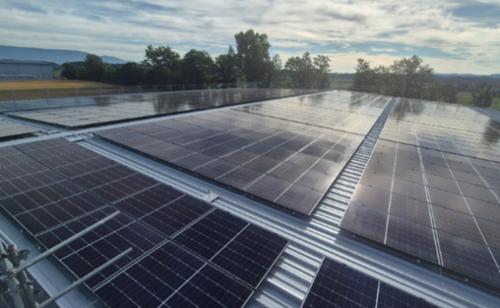

17.09.2025: IBN PV 308 kWp
07.11.2025: IBN TNP Annahme für feste Speiseresten
